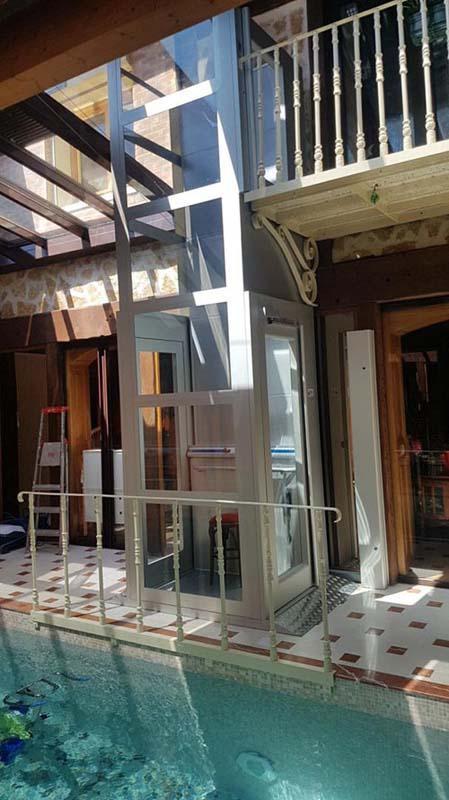

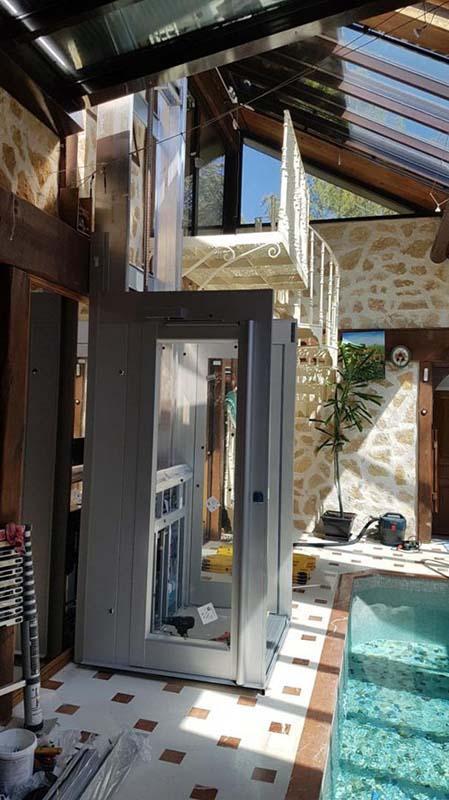

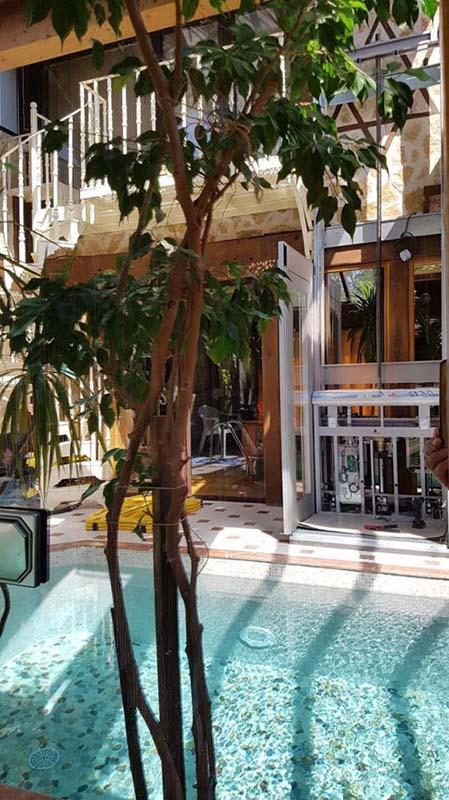

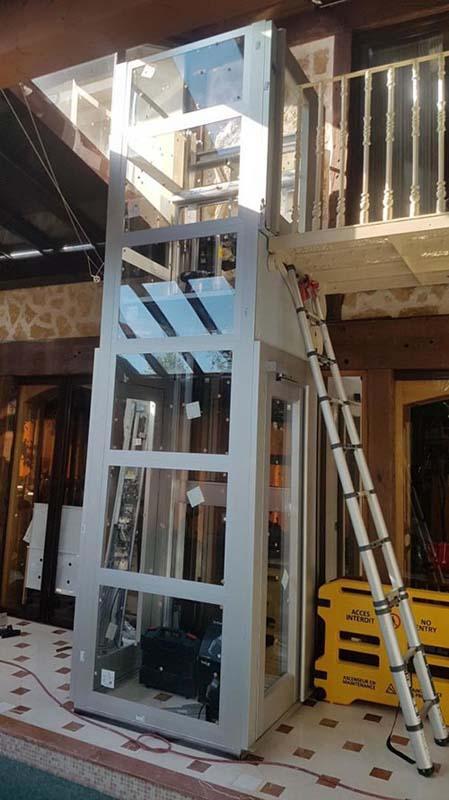

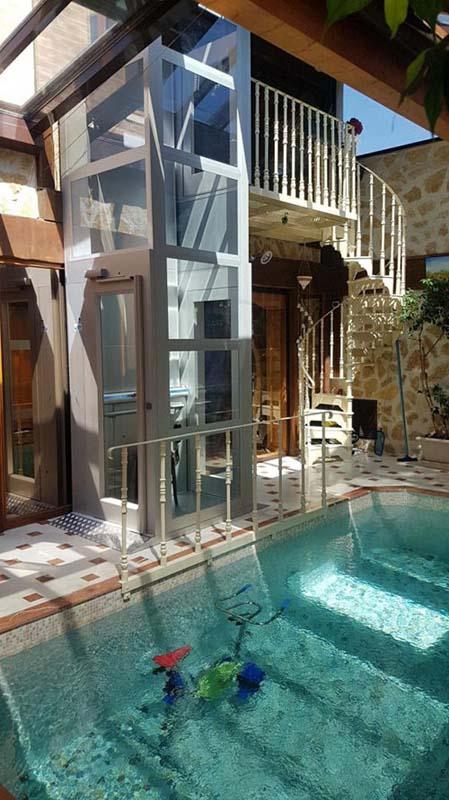

Installation d'une plateforme privative EPMR (saint nom la bretèche 78) En prévision de leurs vieux jours, monsieur et madame c. ont souhaité installer une plateforme accessible à un petit fauteuil roulant. L'objectif : faciliter l'accès à la chambre située à l'étage supérieur. Solution : installation d'une plateforme sur mesure desservant le bord de la piscine à la chambre via un balcon existant

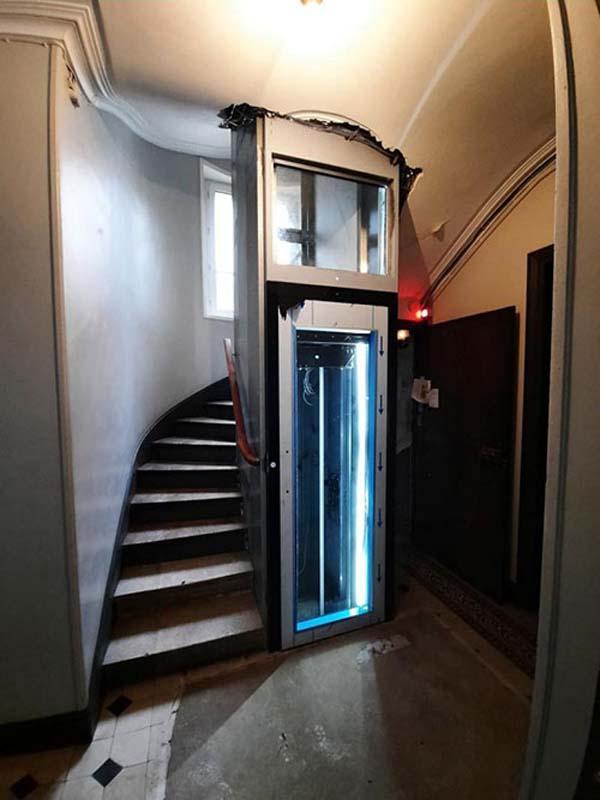

Étude et Réalisation d'un Ascenseur en Vide d'Escalier : Projet dans le 10ᵉ Arrondissement de Paris
Chantier de création d'un ascenseur en vide d'escalier 06/07/08 2020. Suivez étape par étape l'étude et la création d'un ascenseur en vide d'escalier

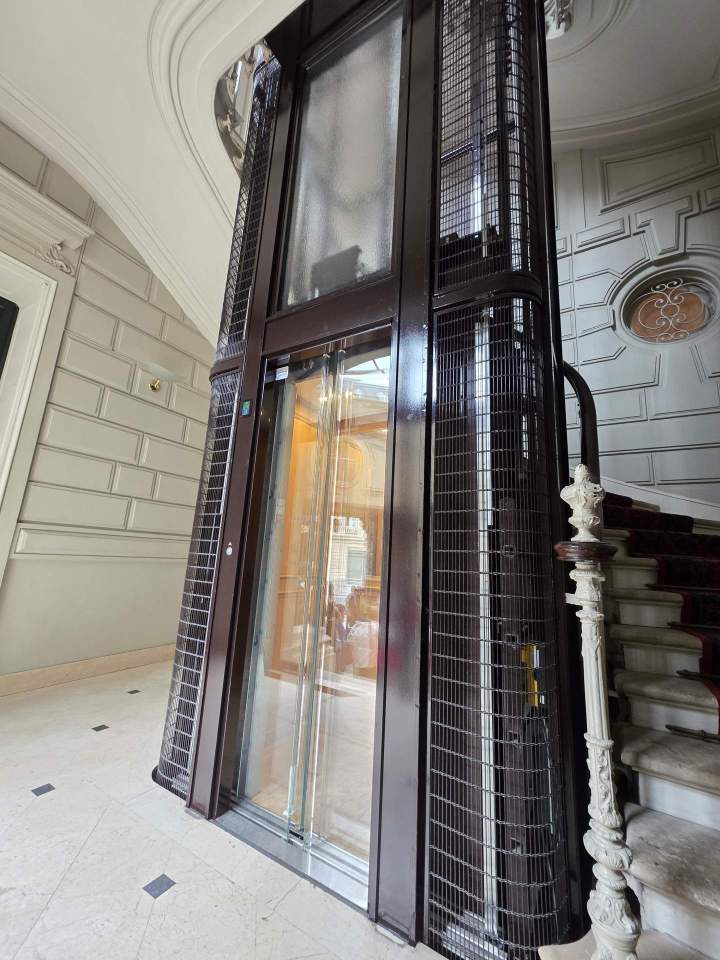

Le projet : Etude et création d'un ascenseur dans le 10ᵉ arrondissement de Paris
La copropriété nous a sollicitée pour étudier la possibilité d'installation d'un ascenseur en vide d'escalier. Après réalisation d'une étude gratuite, nous avons soumis à la copropriété plusieurs propositions (cabine pleine ou vitrée, pylône partiellement vitré, ascenseur sans local de machinerie, etc).

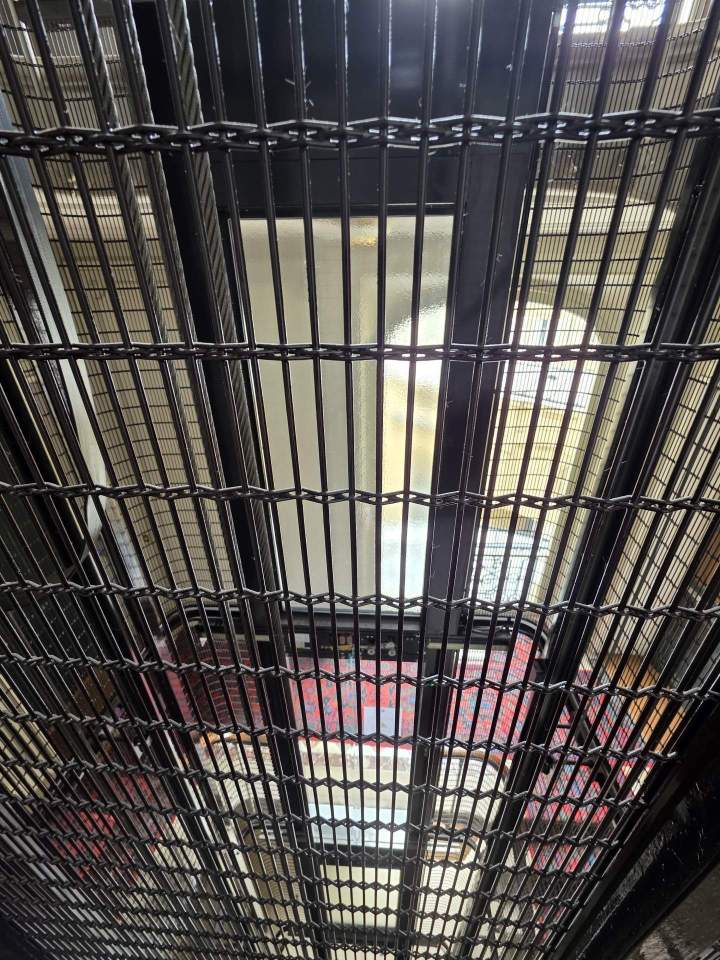

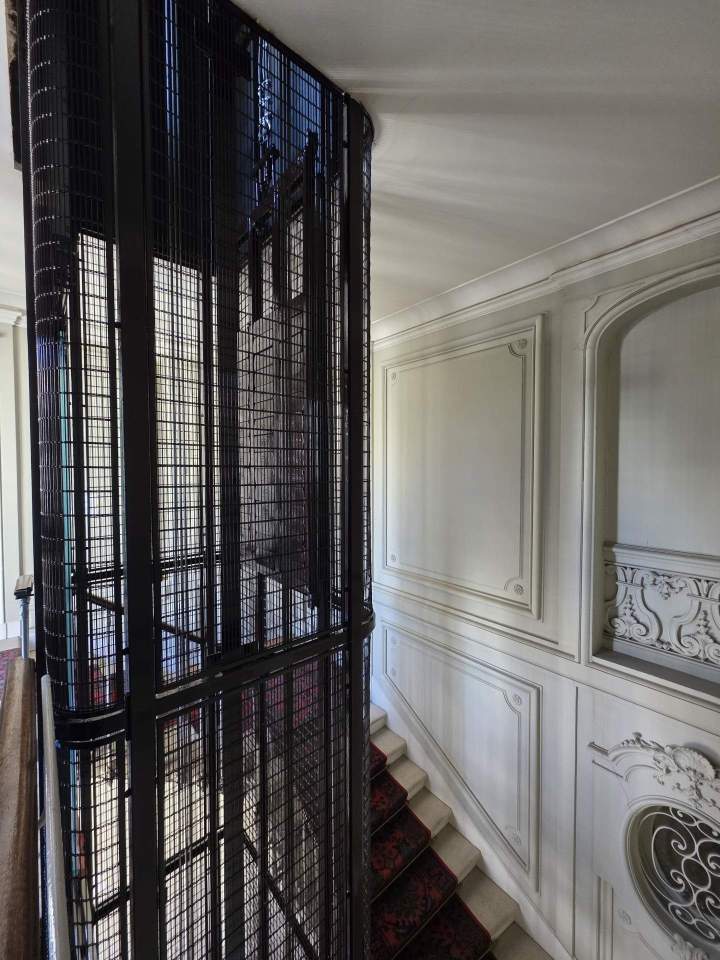

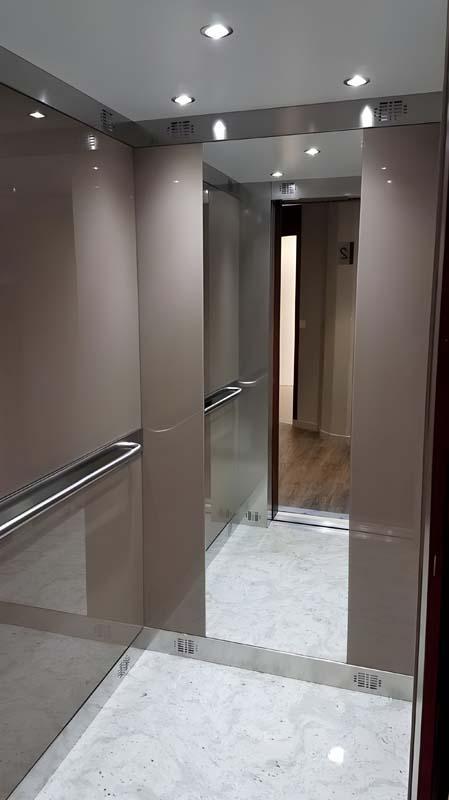

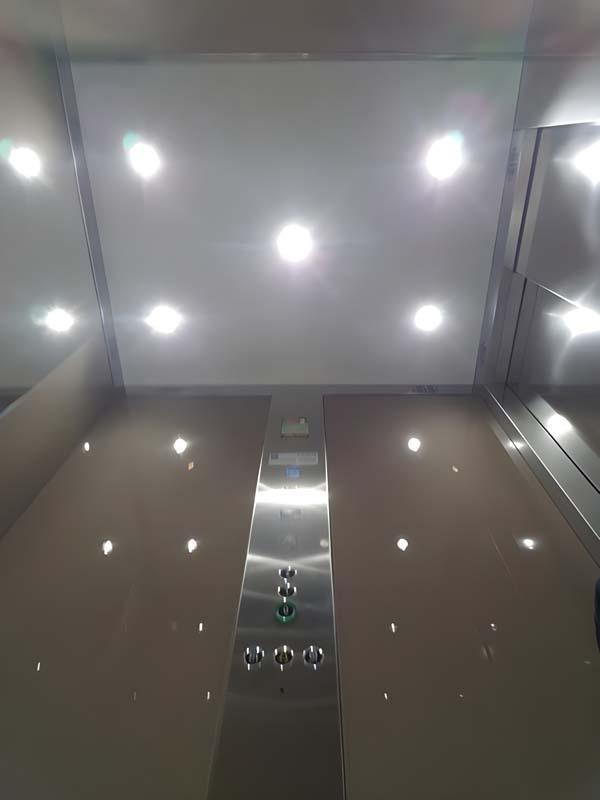

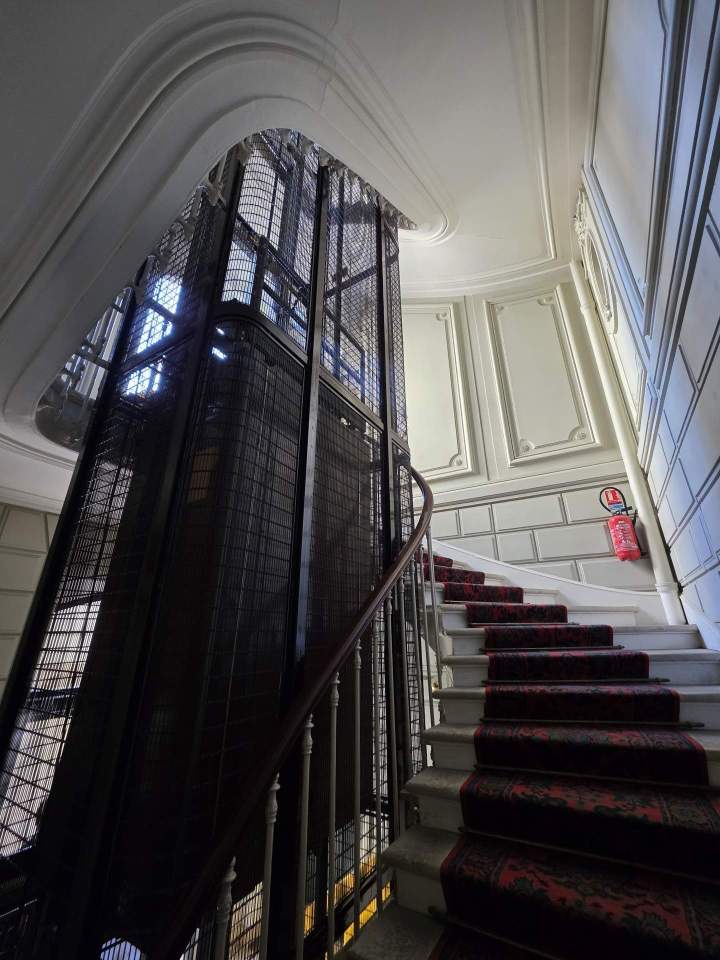

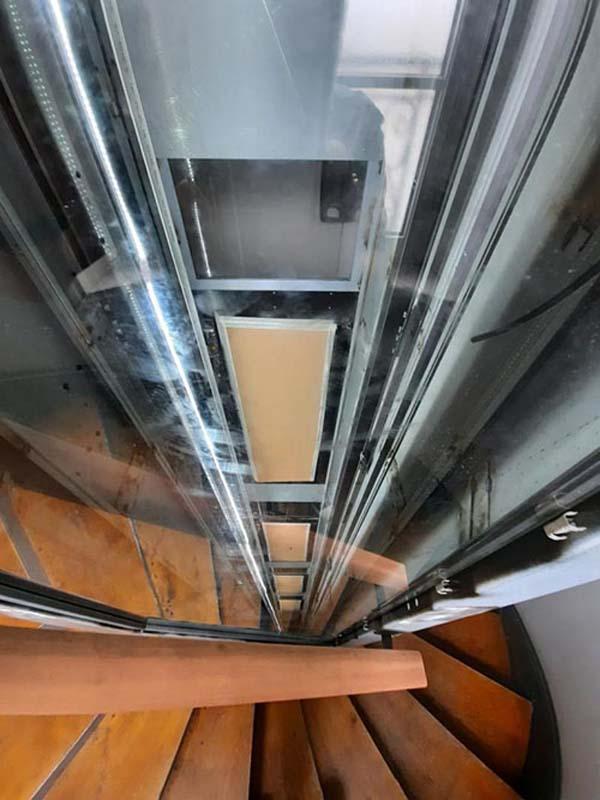

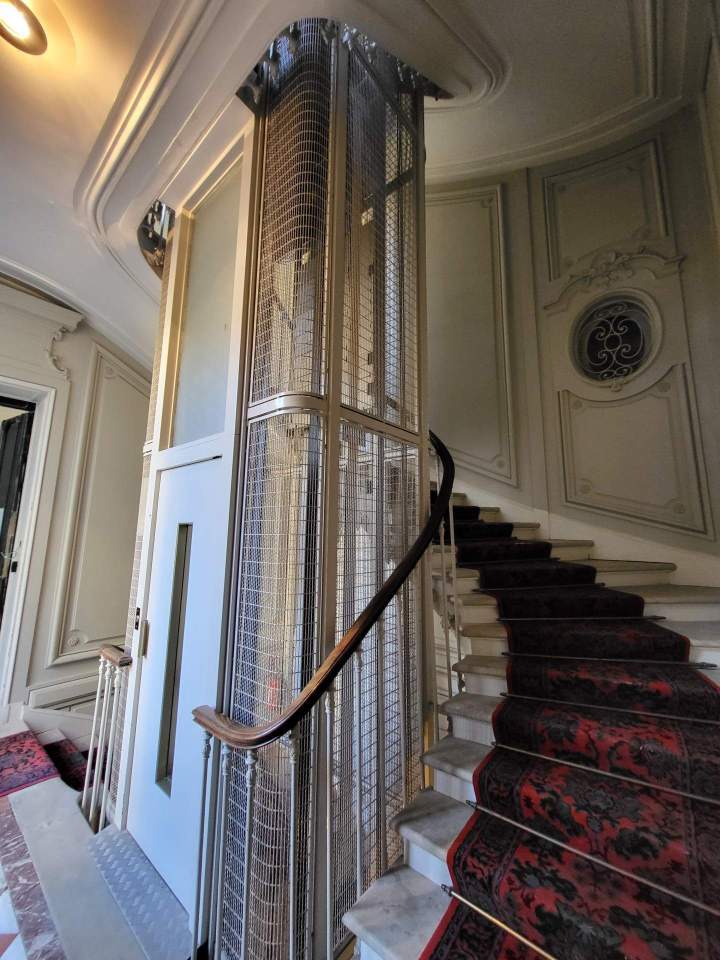

La copropriété a donc validé la solution d'installation d'un ascenseur avec découpe des 3 faces de l'escalier pour obtenir une cabine la plus grande possible. La cabine aura une capacité de 300 Kg avec face avant et arrière vitrée pour conserver le plus de luminosité possible dans l'escalier.
Suivi du Projet d'Ascenseur : Chronologie des Phases de Construction et de Mise en Service
- Phase 1 - 29/05/2020 : Traçage du futur pylône sur les marches de l'escalier.

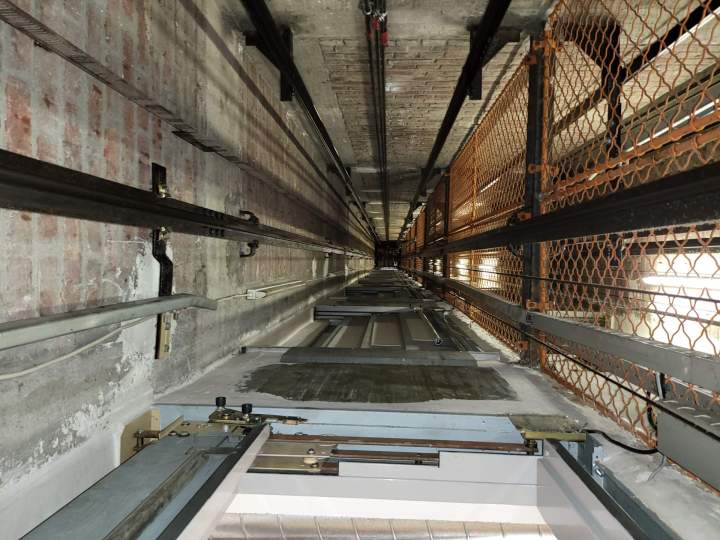

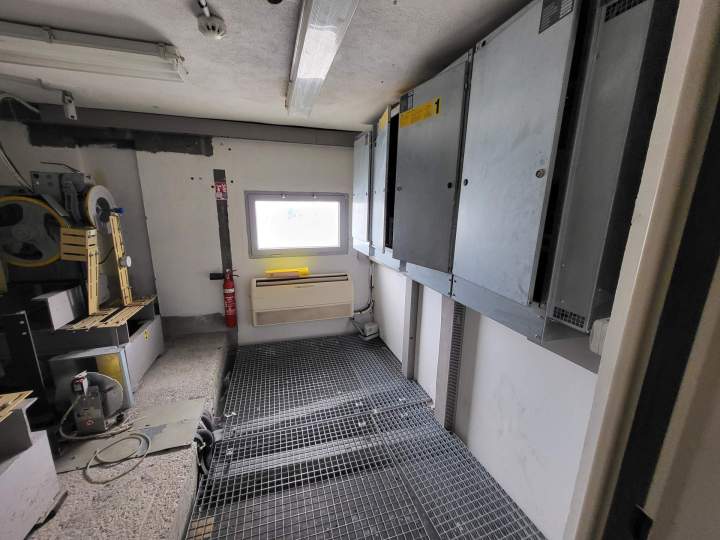

- Phase 2 - 02/06/2020 au 17/06/2020 : Création de la future machinerie et de la cuvette de l'ascenseur entre le rez-de-chaussée et la cave.
- Phase 3 - 17/06/2020 : Dégarnissage de la sous-face de l'escalier avant découpe.

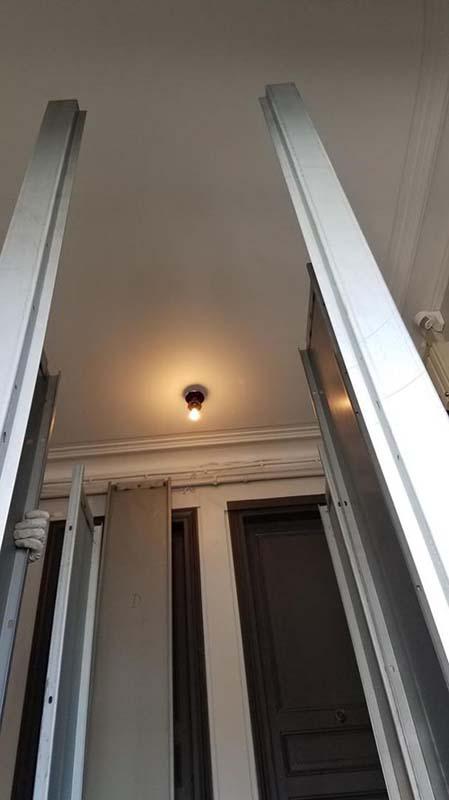

- Phase 4 - 22/06/2020 au 15/07/2020 : Découpe de l'escalier en montant avec installation des éléments du pylône pour sécuriser l'escalier.
- Phase 5 - 06/07/2020 : Finalisation du pylône et installation des portes palières.
- Phase 6 - 13/07/2020 au 31/07/2020 : Finalisation du pylône, installation des verres et des parcloses.
- Phase 7 - 03/08/2020 au 28/08/2020 : Montage et mise en service de l'ascenseur avec contrôle CE.

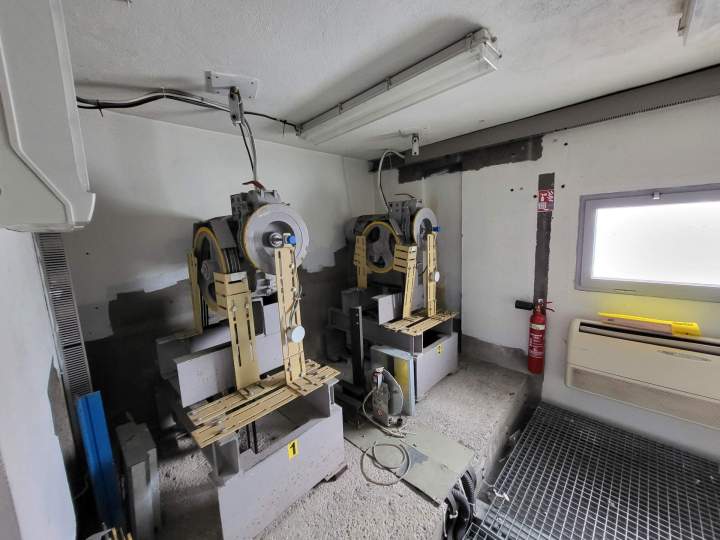

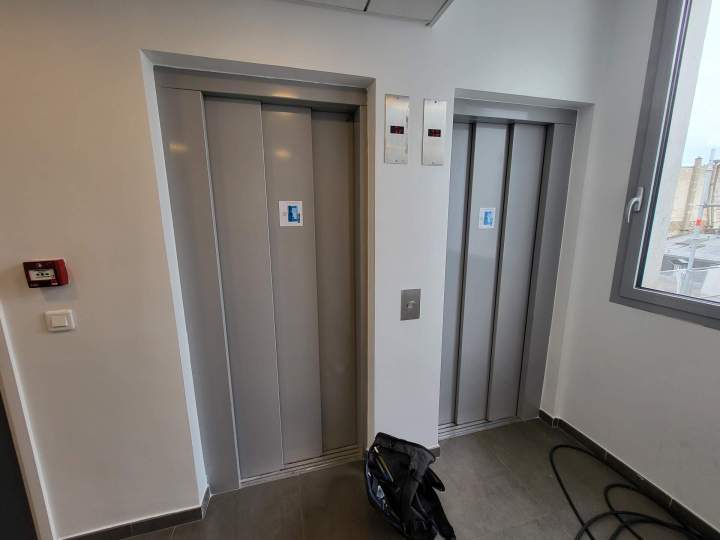

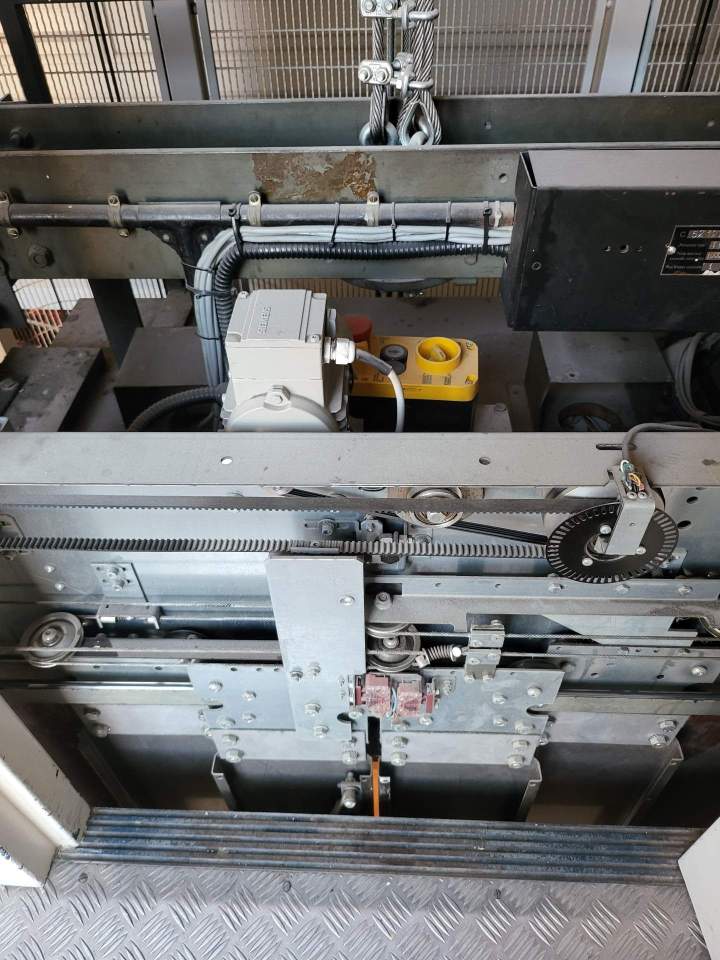

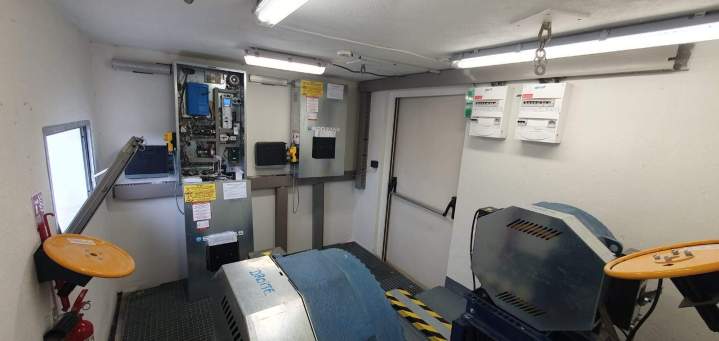

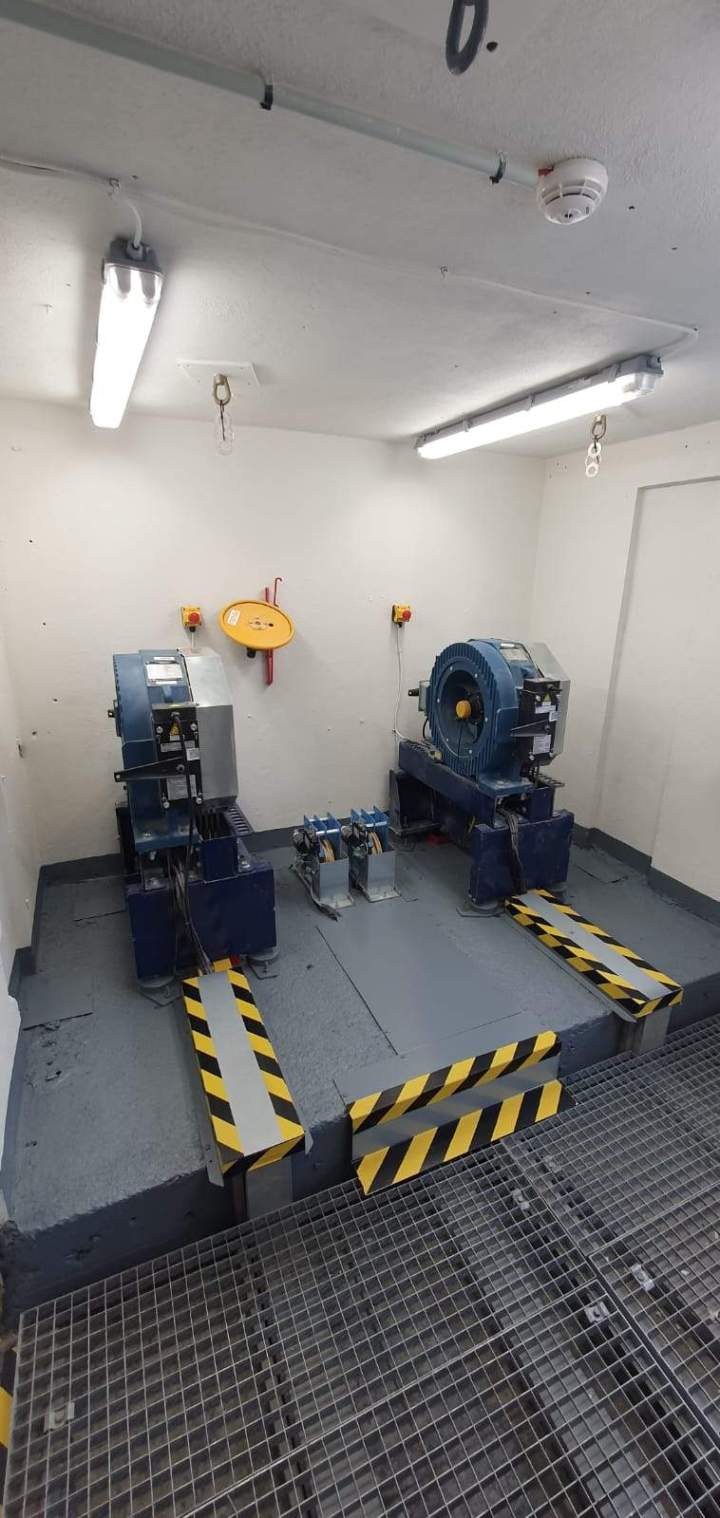

Chantier de remplacement complet d'un ascenseur 630 kg creteil (94) Remplacement d'un appareil hydraulique avec machinerie par un appareil électrique sans machinerie. Le chantier a porté sur un appareil hydraulique vétuste à remplacer par un appareil électrique sans machinerie avec armoire de manœuvre intégrée dans le montant de porte.
